华能德州电厂高灵活性清洁高效2×660兆瓦热电联产项目烟囱混凝土外筒顺利到顶
发布时间:2025-08-24 14:26:10 浏览量: 来源:本站
8月23日上午,烟塔施工分公司承建的华能德州电厂高灵活性清洁高效2×660兆瓦热电联产项目烟囱工程最后一方混凝土顺利浇筑完成,提前一周完成封顶。德州电厂厂长刘川、工程部主任宋维尧、安质部主任王远宏,国电德胜监理总监王子君及各部门代表应邀参加封顶仪式。

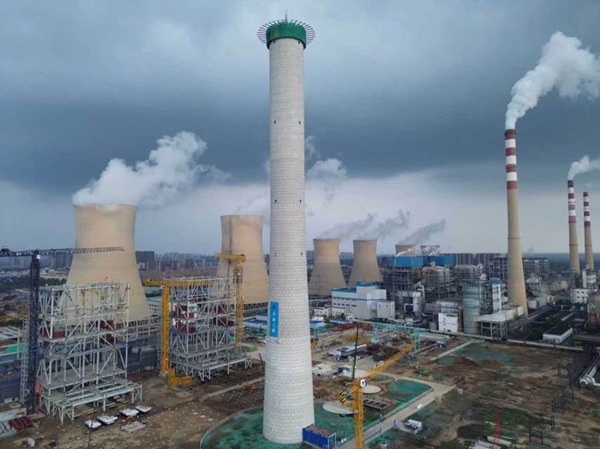

该烟囱高204m,底部直径26.02m,顶部直径18.10m,模板采用大木模板施工工艺,竖向、环向拼缝均设明缝条,呈“品”字型排列,隐藏式对拉螺栓设在拼缝线条内。拆模后效果美观,得到建设单位、监理单位高度认可。
烟囱作为电厂重要的标志性构筑物,高达204m的结构高度意味着高空作业贯穿整个施工过程,渐变的筒壁曲线对施工精度提出严苛要求,场地紧凑,施工时与周边脱硫、输煤等土建、安装工程的交叉作业更需要精准协调。自筒壁施工以来,项目部始终坚持“安全第一、质量为本、效率优先”的原则,克服上部结构图纸到位迟、高温天气施工难等不利因素,科学组织,优化施工工序,在保证安全的前提下合理组织“三班倒”模式,各部门团结协作,实现了各环节无缝衔接,确保了工程质量与施工安全“双达标”。
外筒提前7天结顶,不仅是对分公司施工科学组织、精细施工能力的检验,也是团队协作精神的生动体现。下一步,项目部将乘势而上,全力推进烟囱钢内筒内衬及附属设施施工,助力电厂早日实现投产目标。
